莱索托波利哈利进水塔固结灌浆施工正式启动

日期:2025-07-10 来源:波利哈利 作者:陈婷 摄影:郭聪 字号:[ ]

本站讯 7月9日,莱索托波利哈利联营体项目进水塔固结灌浆施工正式启动,标志着这一关键水工建筑物基础加固工程全面进入实质性阶段。此次灌浆通过高精度钻孔、水压测试和分段压力灌浆等工艺,可有效封堵岩体裂隙、提升地基完整性,为后续结构施工和大坝安全运行筑牢基础。

波利哈利项目是 “一带一路” 倡议下中非重点合作工程,位于南部非洲国家莱索托东北部,为莱索托高地水资源开发工程(LHWP)二期的重要组成部分。大坝建成后将实现年均7亿立方米的跨境调水,助力南非经济中心区域解决水资源紧张问题,被誉为 “非洲水塔” 的重要保障工程。其中,进水塔作为控制引水、调水、供水的核心构筑物,其地基安全直接关系到整个工程系统的稳定运行。

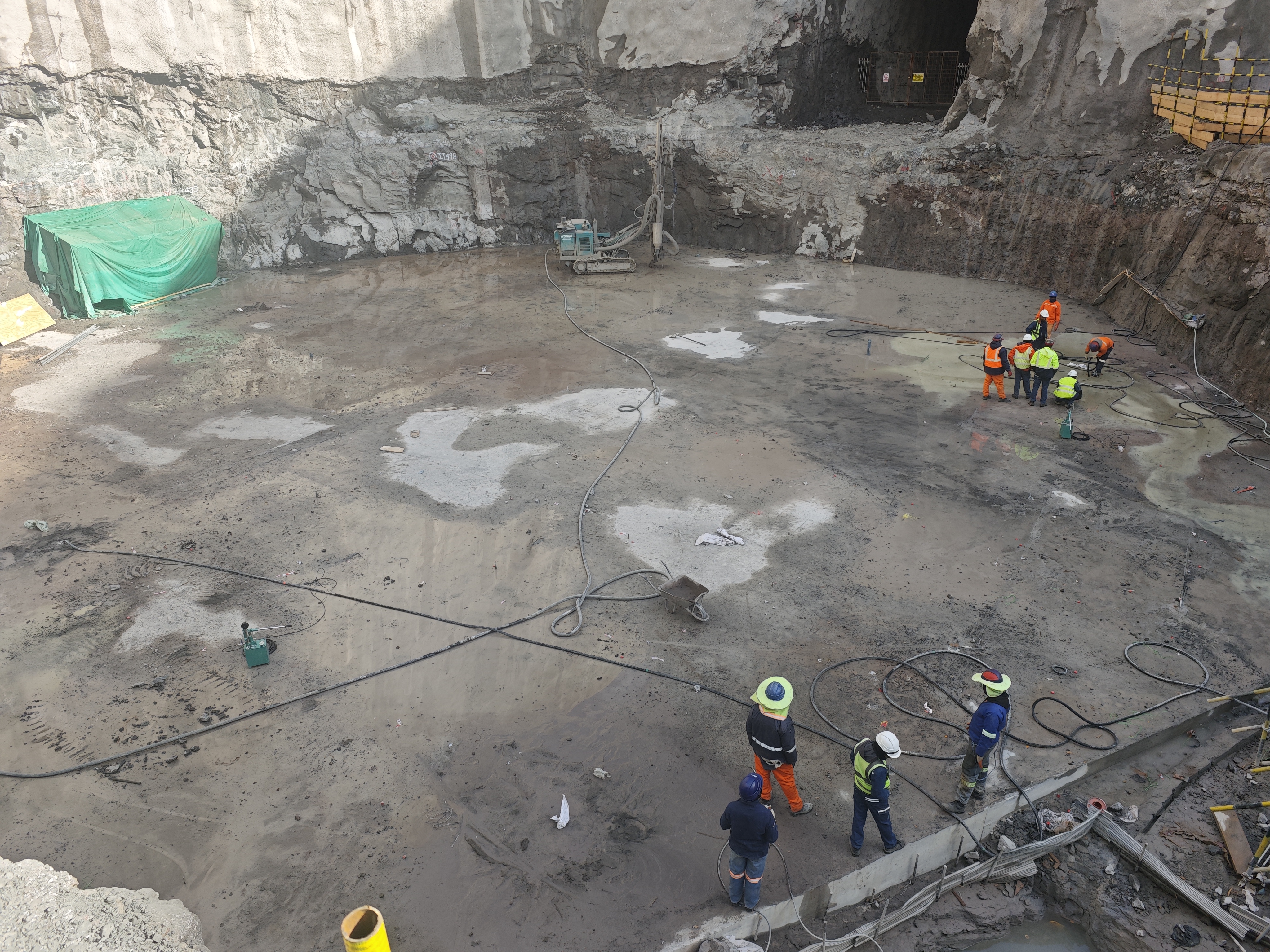

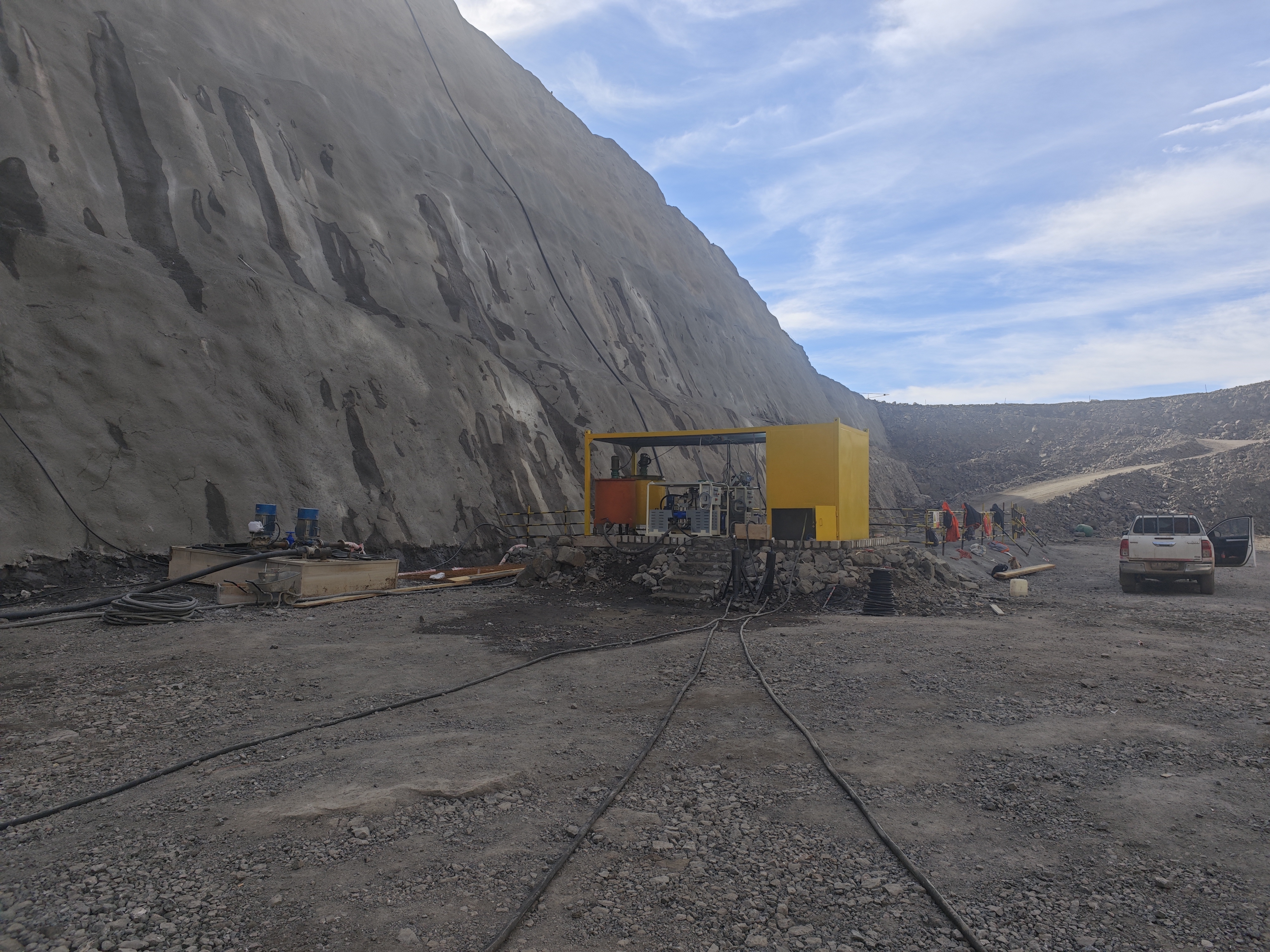

本次进水塔固结灌浆共布设钻孔128个,孔深20米,总进尺达2560米,施工区域均位于基岩之上。作业采取 “主孔—次孔—三孔—加密孔”分级施工顺序,确保加固区域连续覆盖、渗透无漏。项目引入 Jean Lutz DIALOG MX2 智能灌浆控制系统,实现灌浆压力、流量和注浆量的实时监测与智能反控,全面提升施工质量与效率。为保障进度与质量,项目部组建39名专业人员组成的灌浆施工队伍,实行24小时双班倒轮作机制,配备钻机、高速搅拌机、高压灌浆泵、参数记录仪等关键设备,计划用20个工作日完成全部任务,日均进尺达128米。针对复杂地质条件下可能出现的高渗透区和异常吸浆现象,项目制定专项应急预案和技术处理方案,强化全过程风险识别与响应能力,确保每道工序稳妥可控。环保方面,项目同步建成两级沉淀池系统,浆液废水经分级沉淀后回用于搅拌系统,实现全过程污水回收与零直排,体现绿色施工理念。

进水塔固结灌浆不仅是保障结构稳定的关键工序,更是波利哈利项目推进智能建造、绿色施工、高原深基处理等多项核心技术落地应用的重要体现。下一步,项目部将继续以高标准、严要求推进节点攻坚,为加快进水塔主体结构施工进度和大坝如期蓄水提供保障。
